夏季用电高峰来临,电网负荷节节攀升。如何应对高温天气下用电高需求?别担心!中建安装为你送“保障”。近日,中建安装华西公司参建的全国最大规模超高压电缆工程——西安东北部330千伏架空输电线路迁改落地项目正式竣工并投入使用。华西公司负责广运潭大道和北三环标段的给排水、消防、通风、照明配电工程、隧道内10千伏供电系统及建筑工程。
项目位于陕西省西安市,总长度约22公里,通过优化西安东北部330千伏线路设计,实现电缆从“空中”到“地下”的转换,有效解决西安东北部地区规划路径的历史遗留问题,投用后将打通西安东北部电网进入中心城区的通道,大幅强化西安电网主网架结构,缓解西安市电网压力。
靶向施策 “电”亮城市地下动脉

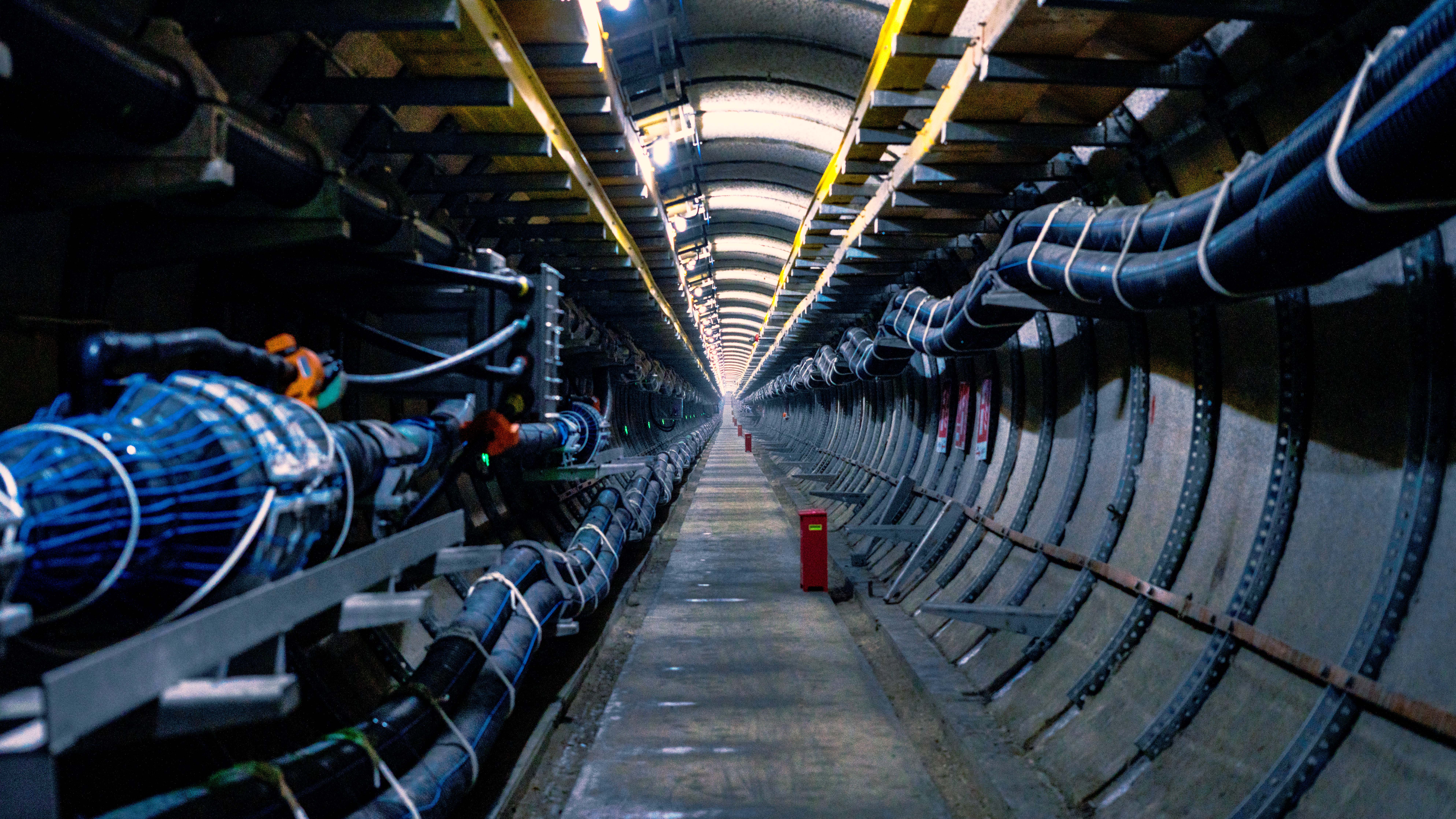

电缆是送电设备与受电设备之间的“中介”,其连接可靠性直接影响电力传送及送配电设备的安全。项目单根电缆平均长度1.1千米,又因为隧道弯度大、连续拐弯多,一次性整条无损敷设难度较大。
考虑电缆长度、隧道弯度等因素,项目总工程师孔巍带领技术人员反复勘察,确认设计图纸,提前策划,合理设置点位,安置同频电缆输送机,“一键”控制各点启停同步,一条电缆最多同时使用12台输送机。不仅有效提高输送效率,还最大程度避免人工输送对电缆内部的损坏,为全线按期运营提供有力保障。
面对场地狭窄、工期紧、周边环境复杂情况,项目团队科学编制施工计划、不断优化施工方案,多措并举打出施工组合拳,高质量完成风机安装调试、隧道内防火槽盒安装、10千伏高压电缆敷设送电等工作,按时为330千伏电缆测试提供所需用电,保障西安迎峰度夏的用电需求。
策划先行 智慧建造提质增效
电缆提升至高低压配电室最大高差约19米,需经多层电缆桥架、电缆竖井,才能送至电缆槽盒。为确保质量一次成优,项目团队提前介入设计过程,与设计单位及业主单位进行充分沟通,提出合理化建议27条,为后续给排水、空调通风等工序作业提供便利。施工过程中充分利用BIM技术,排查管线图纸位置冲突情况,优化30余处,为后期电缆敷设工作顺利进行打下坚实基础。
敷设过程中,为保护电缆外部绝缘层,项目团队前期通过现场勘查及BIM建模等方式优化电缆敷设方案10余次,选择最优路径,在电缆接触投料口等易剐蹭部位包裹橡塑泡沫等“防护衣”,避免电缆绝缘层损坏,为“大动脉”安全平稳运行打下坚实基础。
找准穴位 筑起安全施工屏障
为符合330千伏高压电缆隧道防火要求,10千伏电缆不能有中间接头,项目部根据设计要求,采用无卤低烟阻燃耐火型材料,对10千伏电缆进行定长定尺生产;采用氧指数大于45%的有机耐火材料,制成有机防火槽盒,耐火性能可达到B1级别,为330千伏电缆隧道提供良好的运行环境。
迁改隧道在地下20余米处,空气质量是地下作业的“命门”,如何在近乎密闭的空间中“畅通呼吸”?大功率轴流风机是关键所在。项目部严格执行“先通风、再检测、后作业”管理要求,分区设置风机,使用气体含量检测仪每两小时监测气体含量,确保新鲜空气到达作业面,全力守护“地下生命线”。
为确保各项作业安全进行,项目团队在各工艺井入口处安装红外广播,在隧道内每隔30米配备内含应急灯、灭火器、正压式呼吸机、医疗箱等的应急柜,工人入场时循环播放安全警示宣传语,同时严格要求作业人员随身携带便携式氧气瓶、防毒面罩、头灯等应急四件套,牢牢筑起安全施工屏障。
畅通供电通道,装“电”民生画卷。中建安装将持续深耕城市更新领域,以精益建造和品质保障,致力打造专业特色品牌,让城市发展更有厚度,让民生答卷更有温度。
